Kraftwerke
in der Schweiz - Pumpspeicherkraftwerke |
|
Energie Schweiz Wasserkraft - Speicherkraftwerke |
|
|
Energie Schweiz Wasserkraft - Speicherkraftwerke |
|
Pumpspeicher-Kraftwerk
"Linth-Limmern KLL" (Axpo), Kanton Glarus |
|
380-kV-Netzanschluss Pumpspeicherkraftwerk Limmern |
|
Bauarbeiten schreiten rasch voran

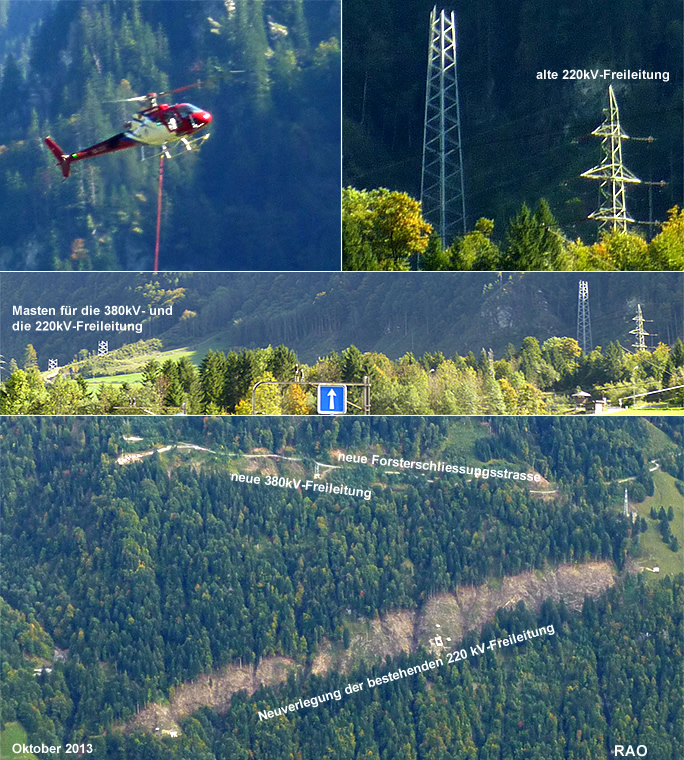

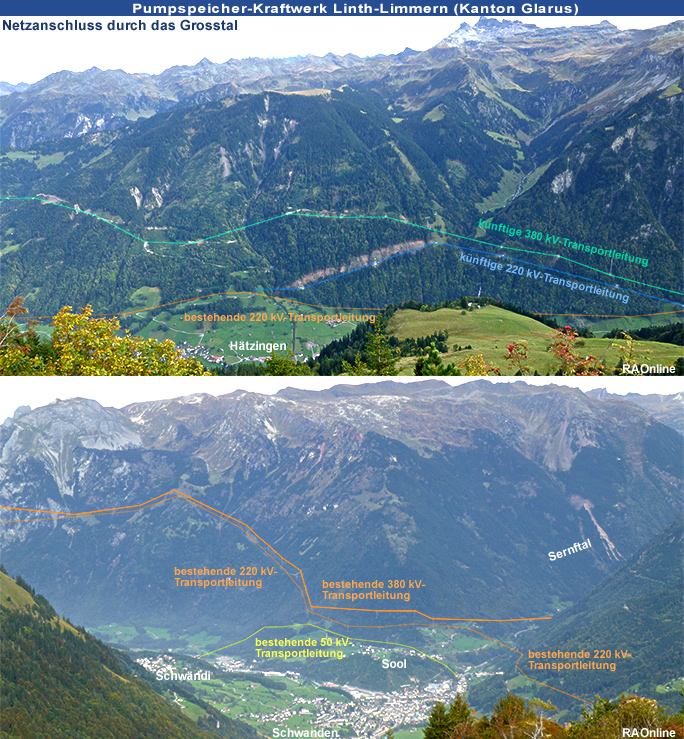

Seit August 2013 werden die Masten für den neuen 380-kV-Netzanschluss des Pumpspeicherkraftwerks Limmern zwischen Tierfehd und Sool montiert.
Mit dem Projekt Netzanschluss Pumpspeicherkraftwerk (PSW) Limmern wird eine neue ca. 17,3 Kilometer lange 2x380-kV-Freileitung gebaut, um das neue PSW Limmern an das Übertragungsnetz anzuschliessen. Damit wird sichergestellt, dass der produzierte Strom des Kraftwerks abtransportiert werden kann. Zusätzlich wird auf einer Länge von rund 4,7 Kilometer die bestehende 2x220-kV-Leitung verlegt.
Im April 2012 haben die intensiven Bauarbeiten mit der Waldrodung und Erstellung der Mastfundamente begonnen. Zwischenzeitlich wurde der erste wichtige Meilenstein erreicht: Alle 65 Mastfundamente sind gebaut. Seit August 2013 werden nun die Masten montiert. Die Bauarbeiten bei den Ersatzmassnahmen mit Verkabelungen im Verteilnetz stehen kurz vor dem Abschluss.
Die Bauarbeiten an der 380- und 220-kV-Freileitung verlaufen gemäss Planung. Sollten keine Verzögerungen eintreten, dürften die Leiterseile 2014 eingezogen und der Netzanschluss wie vorgesehen im Jahr 2015 in Betrieb genommen werden können.
Quelle:
Text Swissgrid, 27. September 2013 |
|
Auftraggeber |
Swissgrid |
Bauherrschaft |
Axpo |
Projektdauer |
2006 – 2015 |
Anzahl neue Strommasten |
65 |
Verbauter Beton |
9300 m3 |
Verbauter Stahl |
2490 Tonnen |
Länge der neuen 380-kV-Leitung |
17,28 km |
Länge Verlegung 220-kV-Leitung |
4,75 km |
Länge der neuen Verkabelungen |
18,4 km |
Quelle:
Text Axpo, Mai 2013 |
|
Seit dem 1. Januar 2013 gehört das nationale Stromübertragungsnetz der Firma "swissgrid". Auf diesen Zeitpunkt hin wurden die Besitzverhältnisse im Schweizer Stromsektor neu geregelt. Das Übertragungsnetz ist neu im Besitz der "swissgrid"."swissgrid" ist für den Unterhalt, den Ausbau und den Betrieb der Stromleitungen verantwortlich. Die Stromerzeuger wie die "Axpo", die "Alpiq" , die BKW, die EOS usw. sind für die Infrastrukturanlagen zur Erzeugung von elektrischer Energie verantwortlich.
Die Kosten für die Stromerzeugung und die Stromübertragung werden über den Strompreis abgegolten. 2013 waren die Stromerzeugung mit 45% und die Stromübertragung und -verteilung mit 50%am Strompreis beteiligt.
Beim Bau der Stromleitungen für das Pumpspeicherkraftwer "Linth-Limmern" der Axpo ist die "swissgrid" neu als Auftraggeber beteiligt. Die Axpo ist für die Bauherrschaft und damit für die Projektierung und den Bau der neuen Stromübertragungsleitungen verantwortlich.
Die Bauarbeiten für den Netzanschluss des Pumpspeicherwerks (PSW) Limmern an die 380-kV-Übertragungsleitung
Die Holzerarbeiten zur Niederhaltung der Bäume in den künftigen Leitungstrassees sind in diesem steilen Gebiet anspruchsvoll. Für die Holzschläge im vergangenen Februar 2013 nahmen die Arbeiter bereits eine von acht neu gebauten Ersatzerschliessungen (Strassen) in Anspruch. Diese forstlichen Ersatzerschliessungen sind nötig für die künftige Schutzwaldpflege. Dank ihnen kann das Holz auch in Zukunft für reguläre Holzerarbeiten per Seilkabel ins Tal geführt werden, ohne dass die neue 380-kV-Leitung dabei tangiert wird.
Die Holzerarbeiten für die 65 Strommasten sind inzwischen abgeschlossen.Von April 2012 bis Ende 2012 wurde in teilweise sehr steilen und unwegsamen Gelände der grösste Teil der Betonfundamente für die Strommasten gebaut. Die restlichen 13 Fundamente werden im Herbst 2013 fertiggestellt. Die 65 Masten werden teilweise bis zu 89 Meter hoch. Zahlreiche Masten wurden entlang der neuen Forsterschliessungsstrassen gebaut. An exponierten Stellen wurden die Stahlelemente mit dem Helikopter absetzt.
2014 sollen die Leiterseile an den Masten eingezogen werden.
Quelle:
Text Axpo, Mai 2013 |
|
Seit dem 1. Januar 2013 gehört das nationale Stromübertragungsnetz der Firma "swissgrid". Auf diesen Zeitpunkt hin wurden die Besitzverhältnisse im Schweizer Stromsektor neu geregelt. Das Übertragungsnetz ist neu im Besitz der "swissgrid"."swissgrid" ist für den Unterhalt, den Ausbau und den Betrieb der Stromleitungen verantwortlich. Die Stromerzeuger wie die "Axpo", die "Alpiq" , die BKW, die EOS usw. sind für die Infrastrukturanlagen zur Erzeugung von elektrischer Energie verantwortlich.
Die Kosten für die Stromerzeugung und die Stromübertragung werden über den Strompreis abgegolten. 2013 waren die Stromerzeugung mit 45% und die Stromübertragung und -verteilung mit 50%am Strompreis beteiligt.
Beim Bau der Stromleitungen für das Pumpspeicherkraftwer "Linth-Limmern" der Axpo ist die "swissgrid" neu als Auftraggeber beteiligt. Die Axpo ist für die Bauherrschaft und damit für die Projektierung und den Bau der neuen Stromübertragungsleitungen verantwortlich.
nach
oben
nach
oben
Weitere Informationen |
|
Wandern in der Region |
|
nach
oben
Links |
|
|
|
Externe
Links |
|
